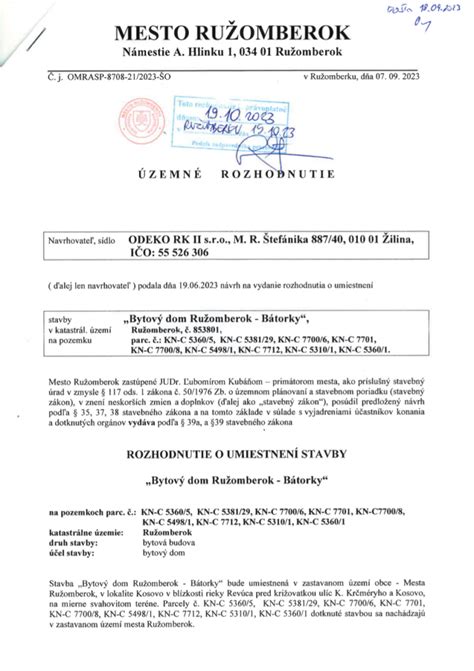

Územné konanie je kľúčový proces, ktorý predchádza realizácii stavby. Jeho zavŕšením je vydanie územného rozhodnutia. Tento článok sa zameriava na podmienky, ktoré je potrebné splniť pre úspešné získanie právneho nároku na vydanie územného rozhodnutia. Proces získania územného rozhodnutia je zásadným krokom pri realizácii takmer každej stavby, ktorá presahuje kategóriu jednoduchých stavieb. Pochopenie jeho náležitostí a postupu je kľúčové pre hladký priebeh celého investičného zámeru a predchádzanie zbytočným komplikáciám, ktoré môžu mať významný časový a finančný dopad na stavebníka. V tomto článku sa detailne zameriame na proces podania návrhu na vydanie územného rozhodnutia, jeho náležitosti, postup stavebného úradu a práva a povinnosti všetkých zúčastnených strán.

Kedy je územné rozhodnutie nevyhnutné?
Územné rozhodnutie v samostatnom územnom konaní sa vyžaduje pre stavby, ktoré nie sú jednoduchými stavbami v zmysle definície § 139b stavebného zákona. Jednoduché stavby, ako napríklad menšie prístavby, nadstavby alebo drobné stavby, môžu byť v niektorých prípadoch realizované len na základe ohlásenia stavebnému úradu. Pre všetky ostatné, zložitejšie stavby, je však územné rozhodnutie nevyhnutným predpokladom na ich umiestnenie a následné stavebné povolenie.
Zlúčenie územného a stavebného konania: Možnosť pre jednoznačné prípady
Stavebný zákon v niektorých prípadoch umožňuje zlúčenie územného a stavebného konania do jedného konania. Táto možnosť je však limitovaná na situácie, kde sú podmienky umiestnenia stavby jednoznačné vzhľadom na pomery v území. Zjednodušuje to proces a skracuje čas potrebný na získanie potrebných povolení, najmä ak sú všetky náležitosti jasné a nie je potrebné ďalšie špecifické posudzovanie. Stavby rodinných domov, ktorých zastavaná plocha nepresahuje 300 m2, majú jedno nadzemné podlažie, môžu mať aj jedno podzemné podlažie a podkrovie, sa spravidla povoľujú v spojenom územnom a stavebnom konaní, vydaním stavebného povolenia, ak sú jasné pomery v danom území.
Súlad s územným plánom: Základná podmienka umiestnenia stavby
Hlavnou podmienkou na vydanie územného rozhodnutia o umiestnení stavby je, aby navrhovaná stavba bola v súlade s územným plánom obce. Územné plány obcí a zón sú podkladom pre vydanie územného rozhodnutia (§ 37 stavebného zákona). Územný plán nájdete k nahliadnutiu na obecnom úrade, prípadne je ho možné pozrieť na niektorom z mapových portálov. Každá obec má tzv. územný plán rozvoja obce. Každá obec sa takýmto spôsobom snaží zabrániť tomu, aby im napríklad v zóne nízkych rodinných domov vyrástla niekoľkoposchodová administratívna budova. Plánovaná stavba musí spĺňať predovšetkým tieto kritériá:
- Koeficient zastavanosti: Určuje maximálnu plochu pozemku, ktorá môže byť zastavaná stavbou.
- Koeficient zelene: Stanovuje minimálny podiel pozemku, ktorý musí zostať nezastavaný a využitý na zeleň.
- Koeficient podlažných plôch: Definuje maximálnu celkovú podlahovú plochu všetkých podlaží stavby.
- Maximálna výška stavieb: Stanovuje povolenú výšku stavby v danom území.
- Funkcia využitia: Stavba musí byť v súlade s určenou funkciou daného územia (napr. bývanie, komerčné využitie, priemysel).
Okrem týchto všeobecných regulatívov musí osadenie stavby na pozemku rešpektovať aj špecifické požiadavky, ako sú:
- Odstupové vzdialenosti od hraníc pozemku: Zabezpečujú dostatočný priestor medzi stavbami a predchádzajú konfliktom so susedmi.
- Odstupy od susedných stavieb: Podobne ako od hraníc pozemku, aj tieto vzdialenosti sú dôležité pre bezpečnosť a funkčnosť.
- Uličná čiara: Určuje odstup stavby od verejnej komunikácie, čím sa zabezpečuje jednotný vzhľad ulice a dostatočný priestor pre pohyb.
Pozemok a jeho určenie
Pred začatím územného konania je nevyhnutné venovať pozornosť pozemku, na ktorom má byť stavba umiestnená. Je dôležité preveriť, či je pozemok určený na daný účel, a to z listu vlastníctva alebo priamo na správe katastra. Ak ide o pozemok určený na poľnohospodárske využitie, je potrebné požiadať Slovenský pozemkový fond o vyňatie poľnohospodárskej pôdy z pôdneho fondu.
Vlastnícke práva a iné práva k pozemku
Bez súhlasu vlastníka pozemku nemôže byť vydané rozhodnutie o umiestnení stavby alebo využití územia. Ak nemá navrhovateľ k pozemku vlastnícke alebo iné právo, možno bez súhlasu vlastníka územné rozhodnutie o umiestnení stavby alebo rozhodnutie o využití územia vydať len vtedy, ak možno na navrhovaný účel pozemok vyvlastniť (§ 38). Pod pojmom "iné právo k pozemku" sa rozumejú práva vyplývajúce z nájomných zmlúv, vecného bremena alebo iných právnych vzťahov, ktoré umožňujú stavebníkovi realizovať stavbu na pozemku, ktorý nie je vo výlučnom vlastníctve. K žiadosti žiadateľ doloží doklad o „inom práve k pozemku“. V prípade stavebných úprav v bytových domoch, ktoré nemajú zásah do nosného systému, je potrebné doložiť výkres vypracovaný oprávnenou osobou. Ak stavba bola postavená bez stavebného povolenia alebo v rozpore s ním, stavebný úrad môže postupovať podľa § 137 Stavebného zákona, v prípade nesúhlasu vlastníka pozemku s dodatočným povolením ho odkázaním na súd a prerušením konania.
Potrebné doklady pre návrh na vydanie územného rozhodnutia
Pre úspešné podanie návrhu na vydanie územného rozhodnutia je nevyhnutné predložiť stavebnému úradu kompletnú dokumentáciu. Žiadosť o vydanie územného rozhodnutia sa podáva písomne na príslušnom stavebnom úrade. Súčasťou žiadosti musía byť viaceré doklady. Tie sú v zásade veľmi podobné tým, ktoré je potrebné odovzdať pre získanie stavebného povolenia. Medzi kľúčové podklady patria:
- Návrh na vydanie územného rozhodnutia o umiestnení stavby: Vyplnené tlačivo žiadosti, osobné údaje navrhovateľa.
- Písomné splnomocnenie: V prípade, že navrhovateľ poverí na vybavenie návrhu inú fyzickú alebo právnickú osobu.
- Situačný výkres súčasného stavu územia: Na podklade katastrálnej mapy so zakreslením predmetu územného rozhodnutia a jeho polohy s vyznačením väzby na okolie. Ak sa navrhuje umiestnenie stavieb, využitie územia, stavebná uzáveru, chránené územie alebo ochranné pásmo, je potrebný aj mapový podklad v mierke 1:10 000 až 1:50 000 s vymedzením hraníc územia a širších vzťahov k okoliu. Tieto výkresy a mapové podklady sa prikladajú v dvoch vyhotoveniach.
- Dokumentácia pre územné rozhodnutie: Vypracovaná oprávnenou osobou, v dvoch vyhotoveniach. V prípadoch uvedených v § 45 ods. 6 písm. a) stavebného zákona postačí dokumentácia vypracovaná osobou s príslušným odborným vzdelaním.

Obsah dokumentácie pre územné rozhodnutie
Z textovej a grafickej časti dokumentácie musia byť dostatočne zrejmé najmä:
- Údaje o súlade návrhu s územnoplánovacou dokumentáciou, ak bola pre územie schválená.
- Urbanistické začlenenie stavby do územia, ktorý pozemok alebo jeho časť má byť určený ako stavebný, navrhované umiestnenie stavby na pozemku s vyznačením jej odstupov od hraníc pozemkov a od susedných stavieb vrátane výškového vyznačenia (spravidla v mierke 1:500).
- Architektonické riešenie stavby, jej hmotné členenie, vzhľad a pôdorysné usporiadanie.
- Základné stavebnotechnické a konštrukčné riešenie stavby vo väzbe na základné požiadavky na stavby.
- Požiadavky stavby na zásobovanie energiami, vodou, odvádzanie odpadových vôd, dopravné napojenie vrátane parkovania, zneškodňovanie odpadov a návrh napojenia stavby na dopravné vybavenie územia a jestvujúce siete a zariadenia technického vybavenia územia.
- Údaje o prevádzke alebo výrobe vrátane základných technických parametrov navrhovaných technológií a zariadení.
- Údaje o druhoch, kategóriách a množstve odpadov (okrem komunálnych odpadov), ktoré vzniknú pri prevádzke alebo výrobe, a návrh spôsobu nakladania s nimi.
- Údaje o vplyve stavby, prevádzky alebo výroby na životné prostredie, zdravie ľudí a požiarnu ochranu vrátane návrhu opatrení na odstránenie alebo minimalizáciu negatívnych účinkov a návrh na zriadenie ochranného pásma.
- Návrh ochrany stavby pred škodlivými vplyvmi a účinkami vrátane údajov o vhodnosti geologických, inžinierskogeologických a hydrogeologických pomerov v území, vrátane údajov o vhodnosti z hľadiska požiadaviek na obmedzenie žiarenia u radónu a ďalších prírodných rádionuklidov.
- Údaje o požiadavkách na stavbu z hľadiska civilnej ochrany.
- Úpravy nezastavaných plôch pozemku a plôch, ktoré budú zazelenené.
- Rozsah a usporiadanie staveniska.
Stanoviská dotknutých orgánov a účastníkov konania
Súčasťou návrhu musia byť aj rozhodnutia, stanoviská, vyjadrenia, súhlasy, posúdenia alebo iné opatrenia dotknutých orgánov štátnej správy a obce. V prípade potreby sa predkladá aj záverečné stanovisko o posúdení vplyvu stavby/činnosti na životné prostredie alebo rozhodnutie zo zisťovacieho konania, ak bolo vydané. Dôležité sú tiež doklady o rokovaniach s účastníkmi územného konania, ak sa konali pred podaním návrhu. Medzi účastníkov územného konania patria stavebník, inštitúcie a občania, ktorých vlastnícke alebo iné práva k pozemkom alebo stavbám vrátane susedných pozemkov a stavieb môžu byť stavbou dotknuté. Stavebný úrad má povinnosť zabezpečiť stanoviská dotknutých orgánov a ich vzájomný súlad, ako aj posúdiť vyjadrenia účastníkov a ich námietky.
V rámci procesu územného konania je často vyžadované záväzné stanovisko mestskej časti/obce k investičnému zámeru. Predmetné stanovisko vám vydá obec alebo mesto na základe podanej žiadosti, ak to bude stavebný úrad vyžadovať. V prípade, ak daná pozemná komunikácia - cesta je v správe obce/mesta, vyjadrenie vám poskytnú tieto orgány. V mnohých prípadoch je však cesta v správe Slovenskej správy ciest alebo v správe ciest samosprávneho kraja. Ide najmä o cesty vyššieho významu (cesty prvej, druhej a tretej triedy). Za účelom získania vyjadrenia k umiestneniu stavby v ochrannom pásme železničnej trate budete potrebovať, aby vám projektant spracoval situáciu s ochranným pásmom železničnej trate s presným kilometrovníkom.
Upozornenie: Zoznam vyššie uvedených podkladov nemusí byť úplný. Pri stavebnom zámere môžu nastať určité špecifiká, v dôsledku ktorých bude potrebné vyžiadať aj ďalšie podklady od príslušných subjektov. Prílohy potrebné k návrhu sa môžu meniť v závislosti od požiadaviek úradu, mesta či obce.
Proces územného konania krok za krokom
Územné konanie sa spúšťa podaním návrhu na príslušný stavebný úrad. Návrh musí byť písomný a musí spĺňať všetky náležitosti stanovené zákonom. Konanie môže iniciovať aj stavebný úrad alebo iný orgán štátnej správy. Územné konanie sa začína návrhom účastníka konania zaslaným v písomnej forme vecne a miestne príslušnému stavebnému úradu. Konanie sa môže začať aj z podnetu stavebného úradu alebo iného orgánu štátnej správy. Návrh sa doloží dokumentáciou spracovanou oprávnenou osobou a ďalšími predpísanými dokladmi.

Poplatky spojené s návrhom
Pri podaní návrhu na vydanie rozhodnutia o umiestnení stavby je navrhovateľ povinný zaplatiť správny poplatok v hodnote 40,- EUR (fyzická osoba) alebo 100,- EUR (právnická osoba) podľa položky 59 zákona č. 145/1995 Z. z.
Oznámenie o začatí konania
Ak je návrh kompletný a obsahuje všetky potrebné prílohy, stavebný úrad oznámi začatie územného konania. V opačnom prípade konanie preruší a vyzve navrhovateľa na doplnenie návrhu v určenej lehote. Ak navrhovateľ údaje nedoplní, konanie sa zastaví. Stavebný úrad oznámi začatie územného konania dotknutým orgánom a všetkým známym účastníkom do 7 dní od doručenia kompletnej žiadosti. Zároveň upozorní účastníkov, že svoje námietky a pripomienky môžu uplatniť najneskôr pri ústnom pojednávaní, inak sa na ne neprihliadne. Spolu s oznámením sa spravidla nariaďuje ústne pojednávanie spojené s miestnym zisťovaním. V prípade, že je pre dané územie spracovaná územnoplánovacia dokumentácia, od ústneho pojednávania sa môže upustiť. Ak úrad upustí od ústneho pojednávania, určí lehotu, do ktorej môžu účastníci uplatniť námietky, a upozorní ich, že sa na neskoršie podané námietky neprihliadne.
Doručovanie oznámenia
Oznámenie o začatí územného konania by mal stavebný úrad doručovať účastníkom do vlastných rúk v súlade s § 24 správneho poriadku. V prípade rozsiahlych stavieb alebo stavieb s veľkým počtom účastníkov sa oznámenie doručuje verejnou vyhláškou, ktorá sa zverejňuje na úradnej tabuli po dobu 15 dní. Posledný deň zverejnenia je dňom doručenia.
Zverejňovanie informácií
Kópia žiadosti o začatie územného konania o umiestnení stavby a využití územia, ktoré podlieha posudzovaniu vplyvov na životné prostredie, sa zverejňuje na úradnej tabuli a webovom sídle stavebného úradu. Ak zverejnenie na webovom sídle nie je možné, informácia sa zverejní len na úradnej tabuli. Zverejnenie musí stavebný úrad zabezpečiť odo dňa začatia územného konania až do jeho právoplatného ukončenia.
Ústne konanie a miestne zisťovanie
So začatím územného konania by mal stavebný úrad určiť termín ústneho konania, ktoré sa obvykle spája s miestnym zisťovaním. V územnom konaní stavebný úrad posúdi vyjadrenia účastníkov a ich námietky týkajúce sa vymedzenia funkcie územia z hľadiska územného plánu.
Posudzovanie návrhu stavebným úradom
Stavebný úrad posudzuje návrh na vydanie územného rozhodnutia a predložené podklady. Preskúma návrh najmä z hľadiska súladu s územným plánom a všeobecnými technickými požiadavkami. Ak niektoré skutočnosti posudzujú iné orgány, ich stanoviská zabezpečuje stavebný úrad. Dotknuté orgány oznámia svoje stanoviská v rovnakej lehote, v ktorej môžu účastníci uplatniť svoje pripomienky a námietky. V odôvodnených prípadoch môže stavebný úrad lehotu predĺžiť. Po posúdení projektovej dokumentácie, miestnych podmienok, stanovísk dotknutých orgánov a po uplynutí lehoty na uplatnenie námietok účastníkmi konania, stavebný úrad vyhodnotí všetky podklady. Stavebný úrad neprihliadne na námietky a pripomienky, ktoré sú v rozpore so schválenou územnoplánovacou dokumentáciou. Ak stavebný úrad po posúdení návrhu podľa odsekov 1 až 3 zistí, že návrh alebo predložená dokumentácia nie je v súlade s podkladmi podľa odseku 1, s predchádzajúcimi územnými rozhodnutiami, so všeobecnými technickými požiadavkami alebo s predpismi uvedenými v odseku 2, návrh zamietne.
Vydanie územného rozhodnutia
Stavebný úrad vydá písomné územné rozhodnutie, ktoré účastníkom konania doručí do vlastných rúk. Toto rozhodnutie vymedzí územie na navrhovaný účel a určí podmienky na zabezpečenie záujmov spoločnosti v území, najmä súlad s cieľmi územného plánovania, koordináciu stavieb a starostlivosť o životné prostredie. Rozhodnutie obsahuje výrok, odôvodnenie a poučenie o možnosti odvolania.
Ak stavebný úrad preskúma splnenie podmienok a vydá územné rozhodnutie, vymedzí v ňom stavebný pozemok, umiestnenie stavby na pozemku a určí podmienky spracovania projektovej dokumentácie. Projekt je nevyhnutné spracovať v súlade s určenými podmienkami. Dodržanie podmienok potom stavebný úrad posudzuje v stavebnom konaní. Územné rozhodnutie platí spravidla dva roky odo dňa, kedy nadobudlo právoplatnosť.
Zastavenie územného konania
Stavebný zákon upravuje možnosť zastavenia územného konania v prípade, ak predložený návrh nie je úplný a neposkytuje dostatočný podklad pre posúdenie umiestnenia navrhovanej stavby. V takomto prípade stavebný úrad vyzve navrhovateľa, aby návrh v primeranej lehote doplnil, inak územné konanie zastaví. Práve preto je dôležité venovať maximálnu pozornosť príprave všetkých podkladov a bezodkladnému riešeniu požiadaviek úradov.
Lehota na rozhodnutie a správne poplatky
Stavebný úrad je povinný rozhodnúť vo veci do 30 dní od začatia konania, ak ide o zložité prípady, rozhodne najneskôr do 60 dní. Do 30 dní od podania žiadosti musí dôjsť k vydaniu územného rozhodnutia. Tým sa končí aj samotné územné konanie. Rozhodnutie sa účastníkom doručuje písomne do vlastných rúk podľa § 24 správneho poriadku. Pri rozhodnutiach s veľkým počtom účastníkov sa doručuje verejnou vyhláškou.
Odvolanie proti rozhodnutiu
Doručené územné rozhodnutie ešte nie je právoplatné. Po doručení začína plynúť 15-dňová lehota, kedy je možné podať odvolanie proti tomuto rozhodnutiu. Po uplynutí tejto lehoty a za predpokladu, že žiadny účastník konania nepodal odvolanie voči nemu, územné rozhodnutie nadobúda právoplatnosť. Poučenie o odvolaní (rozklade) obsahuje údaj, či je rozhodnutie konečné, alebo či sa možno proti nemu odvolať (podať rozklad), v akej lehote, na ktorý orgán a kde možno odvolanie podať.
Dôležitosť aktívnej komunikácie a informovanosti
Pre úspešné a bezproblémové vybavenie územného rozhodnutia je nevyhnutná aktívna účasť stavebníka na celom procese. Koordinácia všetkých zúčastnených strán, pravidelné informovanie stavebníka o priebehu konania a promptné reagovanie na požiadavky úradov sú kľúčové pre predchádzanie zdržaniam a finančným stratám.
Právne rámce a súvisiace predpisy
Proces územného konania je primárne upravený zákonom č. 50/1976 Zb. (Stavebný zákon) a jeho vykonávacími predpismi, najmä vyhláškou č. 453/2000 Z. z., ktorou sa vykonávajú niektoré ustanovenia stavebného zákona. Dôležité sú tiež ustanovenia správneho poriadku (§ 24 a nasl. zákona č. 71/1967 Zb.) týkajúce sa doručovania písomností.
